سفارش فیلتر پرس سفارشی از تعریف هدف، شناخت خوراک و محاسبه ماده خشک آغاز میشود. انتخاب صفحات، پارچه، پمپ، اتوماسیون و جانمایی باید پیش از ساخت نهایی شود. کنترل کیفیت، آزمایش کارخانه، نصب، راهاندازی مرحلهای، آموزش اپراتور و تحویل مدارک، ریسک توقف و اصلاحات پرهزینه را کاهش میدهند.

سفارش فیلتر پرس صنعتی معمولاً با یک سؤال ساده آغاز میشود: «برای خط ما چه دستگاهی مناسب است؟» اما پاسخ دقیق به این سؤال فقط با دانستن حجم پساب یا انتخاب یک سایز صفحه ممکن نیست. نوع دوغاب، درصد جامدات، ساعات تولید، رطوبت مورد انتظار کیک، کیفیت مایع خروجی، فضای نصب و حتی روش تخلیه مواد، همگی بر طراحی نهایی دستگاه اثر دارند.
بخش قابل توجهی از مشکلات فیلتر پرسها نه در مرحله ساخت، بلکه پیش از ساخت شکل میگیرد. زمانی که اطلاعات ناقص به سازنده داده میشود، ظرفیت بر مبنای حجم آب بهجای ماده خشک محاسبه میشود یا تجهیزات جانبی مانند پمپ، مخزن و مسیر تخلیه کیک در طراحی دیده نمیشوند، دستگاه ممکن است از نظر ظاهری سالم باشد اما با فرآیند واقعی کارخانه هماهنگ نباشد.
سفارش حرفهای فیلتر پرس یک مسیر مرحلهای است. این مسیر از تعریف مسئله آغاز میشود، با آزمایش خوراک و طراحی ادامه پیدا میکند و پس از ساخت نیز با نصب، راهاندازی، آموزش و ارزیابی عملکرد پایان مییابد. هرچه تصمیمها در مراحل ابتدایی دقیقتر باشند، احتمال اصلاحات پرهزینه پس از تحویل کمتر خواهد شد.

مرحله اول؛ مسئله کارخانه را دقیق تعریف کنید
پیش از انتخاب دستگاه باید مشخص شود فیلتر پرس قرار است چه مشکلی را حل کند. بعضی کارخانهها بهدنبال کاهش رطوبت لجن هستند، برخی میخواهند آب را به خط تولید بازگردانند و در برخی پروژهها هدف اصلی کاهش حجم پسماند یا افزایش ظرفیت واحد موجود است.
این اهداف ممکن است همزمان وجود داشته باشند، اما باید اولویت آنها مشخص شود. برای مثال، دستگاهی که برای تولید مایع خروجی شفافتر طراحی شده، الزاماً کمترین رطوبت ممکن کیک را ایجاد نمیکند. همچنین رسیدن به کیک خشکتر میتواند زمان سیکل را افزایش دهد و تعداد سیکلهای روزانه را کاهش دهد.
در نخستین جلسه فنی باید به چند سؤال پاسخ داده شود:
- مشکل فعلی خط چیست؟
- دستگاه جدید جایگزین تجهیز قبلی است یا به خط اضافه میشود؟
- هدف اصلی آبگیری، بازیابی محصول یا تصفیه مایع است؟
- حد قابل قبول رطوبت کیک چقدر است؟
- مایع خروجی قرار است دفع یا دوباره مصرف شود؟
- توقف فیلتر پرس چه اثری روی تولید دارد؟
- ظرفیت کارخانه در آینده افزایش خواهد یافت؟
- دستگاه چند ساعت در روز کار میکند؟
عبارتهایی مانند «کیک نسبتاً خشک» یا «خروجی شفاف» برای طراحی کافی نیستند. تا حد امکان باید معیار قابل اندازهگیری یا نمونه قابلقبولی از نتیجه مورد انتظار تعریف شود.
مرحله دوم؛ اطلاعات خوراک را جمعآوری کنید
فیلتر پرس با دوغاب کار میکند، نه با نام صنعت. دو کارخانه که محصول مشابه تولید میکنند ممکن است خوراکهایی با رفتار کاملاً متفاوت داشته باشند. اندازه ذرات، درصد جامدات، دما، pH، چسبندگی و وجود مواد شیمیایی روی سرعت فیلتراسیون و تشکیل کیک اثر میگذارند.
اطلاعات اولیه خوراک بهتر است شامل موارد زیر باشند:
| اطلاعات موردنیاز | دلیل اهمیت |
|---|---|
| حجم دوغاب روزانه | برآورد بار کلی خط |
| درصد جامدات | محاسبه مقدار ماده خشک |
| چگالی تقریبی | تبدیل حجم و جرم |
| اندازه و شکل ذرات | انتخاب پارچه و ارزیابی نفوذپذیری |
| pH | بررسی سازگاری متریال |
| دمای خوراک | انتخاب اجزای در تماس |
| ویسکوزیته | ارزیابی پمپاژ و زمان فیلتراسیون |
| مواد خورنده یا حلالها | انتخاب صفحه، پارچه، پمپ و آببند |
| تغییرات خوراک | تعیین دامنه طراحی |
| کیفیت هدف مایع خروجی | انتخاب بافت پارچه و روش فرآیند |
نمونهبرداری نیز باید نماینده شرایط واقعی کارخانه باشد. نمونهای که فقط از سطح مخزن یا در یک ساعت کمتولید گرفته شده، ممکن است رفتار روزانه خط را نشان ندهد. در واحدهایی با خوراک نوسانی، نمونه مرکب از چند زمان یا چند محصول نتیجه قابلاعتمادتری ایجاد میکند.
محاسبه ظرفیت بر اساس ماده خشک
یکی از خطاهای رایج در استعلام، اعلام حجم کل پساب بدون درصد جامدات است. برای فیلتر پرس، مقدار ماده خشک اهمیت اساسی دارد؛ زیرا همین جامدات در محفظه صفحات جمع شده و کیک را تشکیل میدهند.
فرض کنید 2 کارخانه در روز حجم مشابهی از دوغاب تولید میکنند. اگر دوغاب کارخانه اول رقیق و خوراک کارخانه دوم غلیظ باشد، مقدار کیک تولیدشده آنها یکسان نخواهد بود. بنابراین نمیتوان فقط بر اساس حجم مخزن یا دبی پمپ، دستگاه مشابهی برای هر دو پیشنهاد کرد.
در طراحی باید مشخص شود:
- در هر روز چه مقدار ماده خشک وارد سیستم میشود؟
- دستگاه در هر سیکل چه حجم کیکی نگه میدارد؟
- هر سیکل از شروع تغذیه تا پایان تخلیه چقدر زمان میبرد؟
- چند سیکل واقعی در یک شیفت قابل اجراست؟
- چه ظرفیتی برای نوسان یا توسعه آینده در نظر گرفته میشود؟
ظرفیت ذخیره اطمینان باید منطقی باشد. انتخاب دستگاه دقیقاً روی مرز نیاز امروز، در صورت افزایش محدود تولید یا طولانی شدن سیکل مشکل ایجاد میکند. از طرف دیگر، دستگاه بسیار بزرگ نیز هزینه خرید، فضای نصب و زمان پر شدن را افزایش میدهد.
مرحله سوم؛ آزمایش خوراک پیش از طراحی نهایی
اگر خوراک جدید، ناشناخته یا نوسانی است، آزمایش فیلتراسیون میتواند بسیاری از ابهامها را پیش از ساخت کاهش دهد. هدف آزمایش فقط دیدن تشکیل کیک نیست؛ بلکه باید رفتار خوراک در برابر پارچه، فشار و زمان بررسی شود.
آزمایش مناسب میتواند اطلاعاتی درباره این موارد ارائه دهد:
- قابلیت تشکیل کیک
- زمان تقریبی عبور مایع
- شفافیت مایع خروجی
- میزان چسبیدن کیک به پارچه
- اثر تغییر نوع پارچه
- نیاز احتمالی به آمادهسازی شیمیایی
- تأثیر فشار بر رطوبت کیک
- تغییر رفتار خوراک در طول سیکل
گاهی یک دوغاب در فشار پایین بهخوبی آبگیری میشود، اما با افزایش فشار ساختار کیک فشرده و نفوذناپذیر میشود. در خوراک دیگری ممکن است ذرات بسیار ریز از پارچه عبور کنند و نیاز به تغییر بافت یا آمادهسازی داشته باشند.
نتیجه آزمایش کوچک را نباید بدون تعدیل به ظرفیت صنعتی تبدیل کرد. شرایط پمپ، مسیر لولهکشی، همزدن مخزن و نوسان تولید در کارخانه واقعی متفاوت است. بااینحال، آزمایش از طراحی کاملاً حدسی قابلاعتمادتر خواهد بود.
مرحله چهارم؛ انتخاب ساختار دستگاه
پس از شناخت خوراک و ظرفیت، نوبت انتخاب ساختار فیلتر پرس است. این مرحله فقط انتخاب سایز صفحه نیست. نوع بسته شدن صفحات، سطح اتوماسیون، روش تخلیه، جنس اجزا و امکان توسعه باید مشخص شوند.
دستی، هیدرولیک یا اتوماتیک؟
برای واحدی با تعداد سیکل محدود، دستگاه دستی یا هیدرولیک ساده ممکن است کافی باشد. در خطی که صفحات متعدد دارد و چندین سیکل در روز اجرا میکند، تخلیه دستی میتواند به گلوگاه تولید تبدیل شود و مکانیزم صفحهکش ارزش بیشتری پیدا کند.
سطح اتوماسیون باید بر اساس این عوامل انتخاب شود:
- تعداد سیکل روزانه
- اندازه و تعداد صفحات
- زمان قابل قبول تخلیه
- تعداد اپراتورها
- حساسیت خط به توقف
- توان نگهداری برق و کنترل
- احتمال توسعه آینده
اتوماتیک بودن دستگاه بهتنهایی کیفیت آبگیری را افزایش نمیدهد. اگر ظرفیت محفظهها، پارچه یا پمپ اشتباه انتخاب شده باشند، اتوماسیون فقط همان فرآیند نامناسب را سریعتر تکرار میکند.
انتخاب صفحات
سایز و تعداد صفحات باید بر اساس حجم کیک هر سیکل، فضای کارخانه و تعداد سیکلهای موردنیاز تعیین شوند. افزایش تعداد صفحات میتواند ظرفیت کیک را بالا ببرد، اما طول دستگاه، زمان باز کردن و هزینه مجموعه را نیز بیشتر میکند.
کیفیت صفحات اهمیت زیادی دارد؛ زیرا صفحات در طول بهرهبرداری تحت فشار، تماس با خوراک و باز و بسته شدنهای مکرر قرار میگیرند. جنس، ساختار، سطح آببندی و شرایط ضمانت آنها باید در پیشنهاد فنی مشخص باشند.
انتخاب پارچه
پارچه واسطه اصلی جداسازی جامد از مایع است. انتخاب آن بر اساس نام صنعت یا یک کد عمومی کافی نیست. اندازه ذرات، خاصیت شیمیایی خوراک، دما، نیاز به شفافیت خروجی و قابلیت تخلیه کیک باید در نظر گرفته شوند.
پارچه بسیار باز ممکن است خروجی کدر ایجاد کند. پارچه بسیار بسته نیز میتواند زمان سیکل را افزایش دهد و سریعتر مسدود شود. امکان شستوشو و تأمین پارچه جایگزین نیز بخشی از تصمیم است.
مرحله پنجم؛ انتخاب پمپ متناسب با سیکل
پمپ خوراک فقط وظیفه انتقال دوغاب را ندارد. این تجهیز باید در طول سیکل، رفتار متناسبی با افزایش مقاومت کیک داشته باشد. در ابتدای سیکل معمولاً مسیر عبور مایع بازتر است، اما با تشکیل کیک مقاومت افزایش پیدا میکند و شرایط دبی و فشار تغییر مییابد.
پمپ باید بر اساس موارد زیر انتخاب شود:
- نوع و غلظت دوغاب
- سایندگی یا خورندگی
- فشار کاری دستگاه
- دبی موردنیاز
- ارتفاع و طول مسیر
- تعداد زانوها و شیرها
- رفتار مورد انتظار در انتهای سیکل
- امکان شستوشو و تعمیر
- دسترسی به قطعات مصرفی
بزرگتر بودن پمپ الزاماً مزیت نیست. پمپ نامتناسب میتواند فشار را خیلی سریع افزایش دهد، باعث نشتی میان صفحات شود یا ذرات ریز را در پارچه فشرده کند. پمپ ضعیف نیز زمان پر شدن را طولانی و ظرفیت روزانه را محدود میکند.
در پیشنهاد فنی باید مشخص شود پمپ جزو محدوده تأمین سازنده است یا خریدار آن را تهیه میکند. اگر پمپ توسط خریدار تأمین میشود، مشخصات موردنیاز باید بهصورت دقیق اعلام شوند.
مرحله ششم؛ تجهیزات جانبی را از ابتدا ببینید
فیلتر پرس بدون مخزن، پمپ، مسیر تخلیه و تجهیزات کنترلی یک سیستم کامل نیست. بسیاری از اختلافهای اجرایی زمانی ایجاد میشوند که خریدار تصور میکند تجهیزات جانبی در قیمت وجود دارند، اما پیشنهاد فقط شامل خود دستگاه است.
تجهیزات احتمالی پروژه عبارتاند از:
- مخزن جمعآوری یا متعادلسازی
- همزن
- پمپ خوراک
- لولهها و شیرهای اصلی
- سیستم تزریق مواد شیمیایی
- مخزن مایع خروجی
- سینی چکهگیر
- سکوی نصب
- ناودان یا مسیر تخلیه کیک
- نوار نقاله یا مخزن جمعآوری
- تابلو برق
- کمپرسور یا هوای فشرده
- سیستم شستوشوی پارچه
- ابزار دقیق و حسگرها
برای هر مورد باید مسئول طراحی، تأمین، نصب و راهاندازی مشخص باشد. عبارت «به عهده کارفرما» بدون ارائه مشخصات فنی میتواند در زمان اجرا مشکل ایجاد کند.

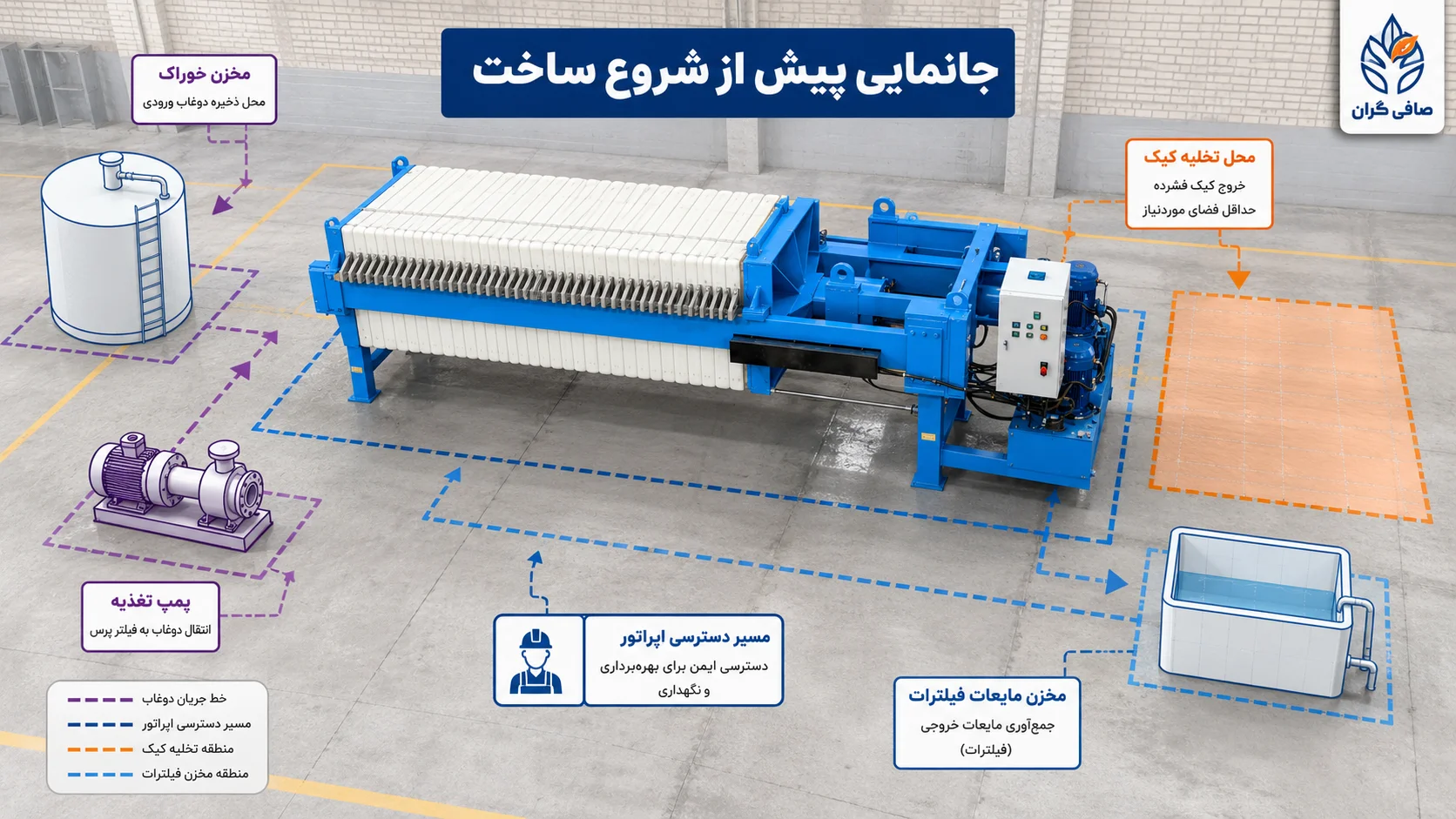

مرحله هفتم؛ جانمایی پیش از ساخت
جانمایی فیلتر پرس نباید به بعد از ساخت موکول شود. ممکن است دستگاه از نظر ابعاد داخل سالن جا شود، اما فضای کافی برای باز کردن صفحات، خارج کردن قطعات یا تخلیه کیک وجود نداشته باشد.
در بررسی جانمایی باید این موارد دیده شوند:
- ابعاد کلی دستگاه
- فضای باز شدن کامل مجموعه
- مسیر دسترسی اپراتور
- فضای تعمیر پمپ و پاورپک
- ارتفاع تخلیه کیک
- محل مخزن یا کامیون زیر دستگاه
- مسیر لیفتراک
- محل تابلو برق
- مسیر لولههای ورودی و خروجی
- شیب و تخلیه کف
- آب لازم برای شستوشو
- تهویه و شرایط محیطی
- امکان جابهجایی صفحات یا قطعات سنگین
- فضای توسعه آینده
گاهی افزایش محدود ارتفاع پایه، امکان تخلیه مستقیم کیک در مخزن را فراهم میکند و چند مرحله جابهجایی را حذف میکند. در مقابل، ارتفاع زیاد بدون بررسی سازه، دسترسی اپراتور و ایمنی میتواند هزینههای جدیدی ایجاد کند.

مرحله هشتم؛ تهیه پیشنهاد فنی قابلمقایسه
پیشنهاد حرفهای فقط یک جدول قیمت نیست. خریدار باید بتواند بفهمد دستگاه بر چه مبنایی انتخاب شده و دقیقاً چه اقلامی دریافت خواهد کرد.
حداقل بخشهای یک پیشنهاد فنی مناسب عبارتاند از:
- اطلاعات مبنای طراحی
- ظرفیت پیشنهادی
- سایز و تعداد صفحات
- حجم تقریبی محفظههای کیک
- نوع بسته شدن دستگاه
- سطح اتوماسیون
- مشخصات پمپ پیشنهادی
- نوع پارچه اولیه
- متریال اجزای اصلی
- تجهیزات جانبی موجود در پیشنهاد
- اقلام خارج از محدوده تأمین
- نیازهای برق، آب و هوای فشرده
- شرایط نصب و راهاندازی
- مدارک تحویلی
- ضمانت و خدمات
- زمان ساخت و تحویل
در مسیر [طراحی و تولید فیلتر پرس] سفارشی، صافی گران اطلاعات خوراک، ظرفیت، فضای نصب و روش بهرهبرداری را پیش از نهایی شدن مشخصات دستگاه بررسی میکند. هدف این مرحله تبدیل درخواست کلی خریدار به یک پیشنهاد فنی است که بتوان آن را در زمان ساخت، تحویل و راهاندازی ارزیابی کرد.
مرحله نهم؛ تأیید نقشه و تثبیت طراحی
پس از توافق فنی، نقشه جانمایی و مشخصات اصلی باید توسط طرفین تأیید شوند. این مرحله را گاهی Design Freeze یا تثبیت طراحی مینامند؛ یعنی پس از آن، تغییرات فقط با بررسی اثر آنها بر قیمت و زمان اجرا انجام میشوند.
مواردی که باید پیش از ساخت نهایی شوند شامل اینها هستند:
- ابعاد دستگاه
- جهت ورود و خروج لولهها
- ارتفاع پایه
- موقعیت تابلو و پاورپک
- مسیر تخلیه کیک
- سطح اتوماسیون
- تجهیزات جانبی
- مشخصات برق
- رنگ و حفاظت سطح
- محدوده تأمین هر طرف
تغییر محل مخزن، ارتفاع سکو یا جهت لولهکشی پس از شروع ساخت میتواند باعث اصلاح شاسی، لولهها و تابلو شود. بنابراین واحد بهرهبرداری، تعمیرات و عمرانی کارخانه بهتر است پیش از تأیید نهایی نقشه آن را بررسی کنند.

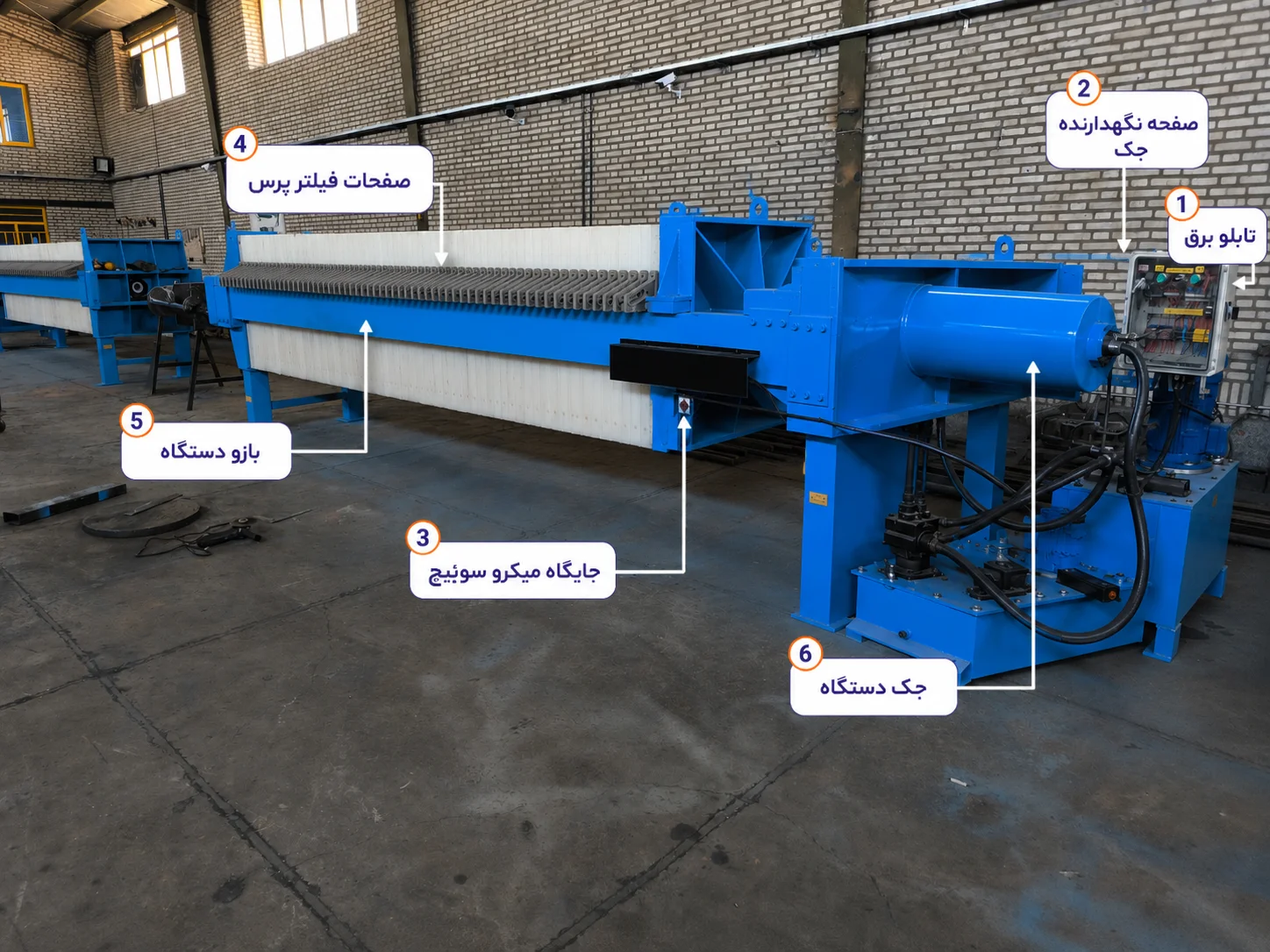

مرحله دهم؛ ساخت و کنترل کیفیت
پس از تثبیت طراحی، ساخت شاسی، مونتاژ اجزای هیدرولیک، آمادهسازی صفحات، نصب تابلو و سایر بخشها آغاز میشود. در این مرحله، کنترل کیفیت باید متناسب با نوع دستگاه و محدوده قرارداد اجرا شود.
کنترلها میتوانند شامل این موارد باشند:
- بررسی مواد ورودی
- کنترل ابعادی شاسی
- ارزیابی جوشها
- بررسی همراستایی اجزا
- کنترل حرکت صفحات
- آزمایش سیستم هیدرولیک
- بررسی شلنگها و اتصالات
- کنترل عملکرد تابلو
- آزمایش کلیدهای ایمنی
- کنترل رنگ و پوشش
- بررسی نشانهگذاری قطعات
- تطبیق دستگاه با نقشه مصوب
هدف کنترل کیفیت فقط پیدا کردن نقص ظاهری نیست. دستگاه باید امکان حمل، نصب، سرویس و کار ایمن در محل را نیز داشته باشد.

مرحله یازدهم؛ آزمایش پیش از تحویل
آزمایش کارخانه یا FAT فرصتی است تا پیش از بستهبندی و ارسال، عملکرد اجزای دستگاه بررسی شود. دامنه آزمایش به سطح اتوماسیون و قرارداد بستگی دارد.
در یک دستگاه هیدرولیک ساده، آزمایش میتواند شامل باز و بسته شدن، حفظ فشار، کنترل نشتی و عملکرد تابلو باشد. در مدل اتوماتیک، توالی عملیات، حسگرها، صفحهکش، توقف اضطراری و هشدارها نیز بررسی میشوند.
اگر امکان آزمایش با خوراک واقعی وجود نداشته باشد، تست عملکرد مکانیکی و کنترلی همچنان ارزشمند است. نتایج باید ثبت شوند و موارد اصلاحی پیش از حمل بسته شوند.
در FAT بهتر است نماینده خریدار یا تیم فنی او موارد زیر را بررسی کند:
- تطابق مشخصات با قرارداد
- کامل بودن تجهیزات
- جهت اتصالات
- عملکرد هیدرولیک
- حرکت اجزای مکانیکی
- کارکرد تابلو و کنترلها
- تجهیزات حفاظتی
- اقلام یدکی
- مدارک همراه
- کیفیت ظاهری و رنگ
فهرست ایرادهای باقیمانده باید بهصورت مکتوب ثبت و زمان اصلاح آنها مشخص شود.
مرحله دوازدهم؛ آمادهسازی کارخانه پیش از ارسال دستگاه
گاهی دستگاه به محل میرسد، اما فونداسیون، برق، مخزن یا لولهکشی آماده نیست. در نتیجه تجهیز مدتی در انبار یا فضای باز باقی میماند و پروژه از برنامه عقب میافتد.
پیش از حمل باید چکلیست آمادگی محل بررسی شود:
- فونداسیون یا سکو تکمیل شده است؟
- مسیر ورود کامیون و جرثقیل باز است؟
- فضای نصب با نقشه مطابقت دارد؟
- برق و کابلکشی آمادهاند؟
- مخزن خوراک نصب شده است؟
- پمپ و لولهها آماده هستند؟
- مسیر تخلیه کیک مشخص است؟
- آب شستوشو وجود دارد؟
- روشنایی و ایمنی محل کافی است؟
- تیم نصب و ابزار لازم آمادهاند؟
ارسال دستگاه زمانی منطقی است که محل تا حد زیادی آماده باشد. قرار گرفتن طولانی تجهیزات در محیط نامناسب میتواند به رنگ، تابلو، شلنگها یا قطعات حساس آسیب بزند.
مرحله سیزدهم؛ حمل، نصب و همراستاسازی
بستهبندی باید با نوع حمل زمینی یا دریایی هماهنگ باشد. صفحات، تابلو، پاورپک و قطعات حساس باید در برابر ضربه، رطوبت و جابهجایی محافظت شوند. فهرست بستهبندی نیز کمک میکند خریدار پس از تخلیه از کامل بودن اقلام مطمئن شود.
پس از استقرار دستگاه، نصب شامل تراز کردن شاسی، اتصال اجزا، اجرای لولهکشی، کابلکشی و کنترل جهتهاست. شاسی نامتراز میتواند بر حرکت صفحات و توزیع نیرو اثر بگذارد.
لولهکشی نیز نباید وزن یا تنش اضافی به اتصالات دستگاه وارد کند. بهتر است خطوط با ساپورت مستقل اجرا شوند و امکان باز کردن پمپ، شیر و اتصالات برای تعمیر وجود داشته باشد.
مرحله چهاردهم؛ راهاندازی مرحلهای
راهاندازی نباید با ورود مستقیم خوراک اصلی و کار در حداکثر فشار آغاز شود. مسیر مطمئنتر، اجرای چند مرحله است.
کنترل خشک
حرکت اجزا، تابلو، هیدرولیک، کلیدها، حسگرها و توقف اضطراری بدون خوراک بررسی میشوند.
آزمایش با آب
مسیرها از نظر نشتی، جهت جریان، عملکرد شیرها و خروجیها کنترل میشوند.
شروع با خوراک
خوراک با شرایط کنترلشده وارد دستگاه میشود. فشار بهتدریج افزایش مییابد و رفتار خروجی، صفحات و کیک ثبت میشود.
تنظیم فرآیند
زمان تغذیه، فشار، دوز مواد شیمیایی، سرعت پمپ و مدت سیکل بر اساس نتیجه واقعی اصلاح میشوند.
افزایش ظرفیت
پس از پایدار شدن عملکرد، تعداد سیکل یا بار خوراک به ظرفیت هدف نزدیک میشود.
ممکن است نخستین کیکها کیفیت نهایی را نداشته باشند. پارچه تازه، شرایط خوراک و تنظیمات اپراتوری برای رسیدن به وضعیت پایدار به چند سیکل نیاز دارند.
مرحله پانزدهم؛ تحویل عملکردی
تحویل دستگاه فقط با روشن شدن موتور یا باز و بسته شدن صفحات کامل نمیشود. بهتر است معیارهای پذیرش از پیش مشخص شده باشند.
معیارها میتوانند شامل این موارد باشند:
- اجرای سیکل کامل بدون نشتی غیرعادی
- رسیدن به ظرفیت توافقشده در شرایط مشخص
- تشکیل کیک قابل تخلیه
- کیفیت قابل قبول مایع خروجی
- عملکرد صحیح سیستم هیدرولیک
- کارکرد تجهیزات کنترلی و ایمنی
- آموزش تیم بهرهبرداری
- تحویل مدارک و قطعات یدکی
رطوبت کیک یا ظرفیت باید در کنار شرایط خوراک سنجیده شوند. اگر درصد جامدات یا ترکیب خوراک با داده مبنای طراحی تفاوت جدی داشته باشد، نتیجه را نمیتوان مستقیماً با عدد قرارداد مقایسه کرد.

مرحله شانزدهم؛ آموزش اپراتور و تیم تعمیرات
دستگاهی که درست طراحی شده اما نادرست بهرهبرداری میشود، عملکرد پایداری نخواهد داشت. آموزش باید فراتر از روشن و خاموش کردن دستگاه باشد.
اپراتور باید این موارد را بداند:
- ترتیب صحیح شروع و پایان سیکل
- نحوه افزایش فشار
- زمان مناسب پایان آبگیری
- روش باز کردن صفحات
- تخلیه ایمن کیک
- تمیز کردن سطح آببندی
- تشخیص پارچه مسدود یا آسیبدیده
- واکنش به نشتی
- ثبت زمان و نتیجه سیکل
- شرایط توقف اضطراری
تیم تعمیرات نیز باید با سیستم هیدرولیک، پمپ، تابلو، قطعات مصرفی و نقاط سرویس آشنا شود. بهتر است آموزش با اجرای یک سیکل واقعی همراه باشد.
مدارکی که باید همراه دستگاه تحویل شوند
مدارک مناسب، وابستگی کارخانه به حافظه افراد را کاهش میدهند. پرونده فنی پروژه بهتر است شامل موارد زیر باشد:
- نقشه جانمایی نهایی
- دستورالعمل نصب
- راهنمای بهرهبرداری
- برنامه نگهداری
- نقشه برق
- اطلاعات سیستم هیدرولیک
- مشخصات پمپ
- مشخصات پارچه
- فهرست قطعات یدکی
- گزارش آزمایش کارخانه
- فرمهای کنترل سیکل
- شرایط ضمانت
- اطلاعات تماس پشتیبانی
نسخه نهایی نقشهها باید مطابق دستگاه تحویلی باشد، نه صرفاً نسخه اولیه طراحی.
قطعات یدکی و برنامه ماههای نخست
بهتر است دستگاه با مجموعهای از اقلام مصرفی اولیه تحویل شود. نوع و تعداد قطعات به پروژه بستگی دارد، اما ممکن است شامل پارچه رزرو، آببند، شلنگ، اتصالات، قطعات پمپ یا تجهیزات کنترلی حساس باشد.
در ماههای نخست، دادههای زیر باید ثبت شوند:
- زمان هر سیکل
- فشار کاری
- مقدار کیک
- وضعیت رطوبت
- شفافیت خروجی
- دفعات شستوشوی پارچه
- مصرف مواد شیمیایی
- توقفها و علت آنها
این دادهها نشان میدهند دستگاه در شرایط واقعی چگونه عمل میکند و کدام تنظیمات باید اصلاح شوند.
اشتباهاتی که سفارش سفارشی را پرهزینه میکنند
استعلام فقط با ذکر سایز صفحه
سایز صفحه بدون اطلاعات خوراک و ظرفیت، مبنای طراحی کامل نیست.
انتخاب ظرفیت بر اساس حجم آب
مقدار ماده خشک و تعداد سیکل باید محاسبه شوند.
شروع ساخت پیش از تأیید جانمایی
این کار میتواند پس از ساخت به تغییر پایه، لولهکشی یا تابلو منجر شود.
جدا دیدن پمپ از دستگاه
پمپ نامتناسب میتواند تمام عملکرد فیلتر پرس را محدود کند.
مشخص نکردن مرز تأمین
مخزن، تابلو، پمپ، نصب و لولهکشی باید در قرارداد تعیین تکلیف شوند.
حذف آزمایش پیش از تحویل
کشف ایراد در کارخانه سازنده سادهتر از اصلاح آن پس از حمل است.
راهاندازی مستقیم با حداکثر فشار
افزایش تدریجی بار، تنظیم و عیبیابی را آسانتر میکند.
تحویل بدون آموزش و مدارک
این کار کارخانه را برای مشکلات ساده نیز به پشتیبانی بیرونی وابسته میکند.
چکلیست نهایی سفارش فیلتر پرس سفارشی
پیش از امضای قرارداد بررسی کنید:
- هدف پروژه بهصورت روشن تعریف شده است.
- نمونه یا اطلاعات معتبر خوراک ارائه شده است.
- ظرفیت بر اساس ماده خشک و سیکل محاسبه شده است.
- رطوبت هدف کیک و کیفیت خروجی مشخصاند.
- پمپ و پارچه متناسب با خوراک انتخاب شدهاند.
- سطح اتوماسیون با تعداد سیکل هماهنگ است.
- نقشه جانمایی توسط واحدهای مرتبط تأیید شده است.
- تجهیزات جانبی و مرز تأمین مشخصاند.
- دامنه کنترل کیفیت و FAT نوشته شده است.
- شرایط حمل، نصب و راهاندازی روشناند.
- معیارهای پذیرش عملکردی تعریف شدهاند.
- آموزش، مدارک و قطعات یدکی در قرارداد آمدهاند.
- برنامه خدمات پس از تحویل مشخص است.
- امکان توسعه آینده بررسی شده است.
جمعبندی مطالب کلی
سفارش فیلتر پرس سفارشی یک خرید ساده تجهیز نیست؛ پروژهای است که از شناخت خوراک و ظرفیت آغاز میشود و با تحویل عملکردی پایان مییابد. هر مرحله تصمیمهای مرحله بعد را تحت تأثیر قرار میدهد.
اگر ظرفیت فقط بر اساس حجم پساب انتخاب شود، جانمایی بعد از ساخت بررسی شود یا پمپ و پارچه مستقل از دستگاه سفارش داده شوند، احتمال اصلاحات و هزینههای پیشبینینشده افزایش پیدا میکند. در مقابل، جمعآوری داده، آزمایش خوراک، تأیید نقشه، کنترل کیفیت، راهاندازی مرحلهای و آموزش اپراتور میتوانند ریسک پروژه را کاهش دهند.
دستگاه مناسب فقط دستگاهی نیست که در کارخانه سازنده بهدرستی باز و بسته شود. فیلتر پرس باید در محل واقعی، با خوراک واقعی و در برنامه تولید کارخانه عملکرد پایدار داشته باشد. این نتیجه زمانی به دست میآید که سازنده و خریدار از نخستین استعلام تا آخرین مرحله راهاندازی، پروژه را بهعنوان یک سیستم یکپارچه ببینند.
